巴西政府在数十亿美元核电站完工问题上出现分歧 | 路透社
Marcela Ayres,Bernardo Caram

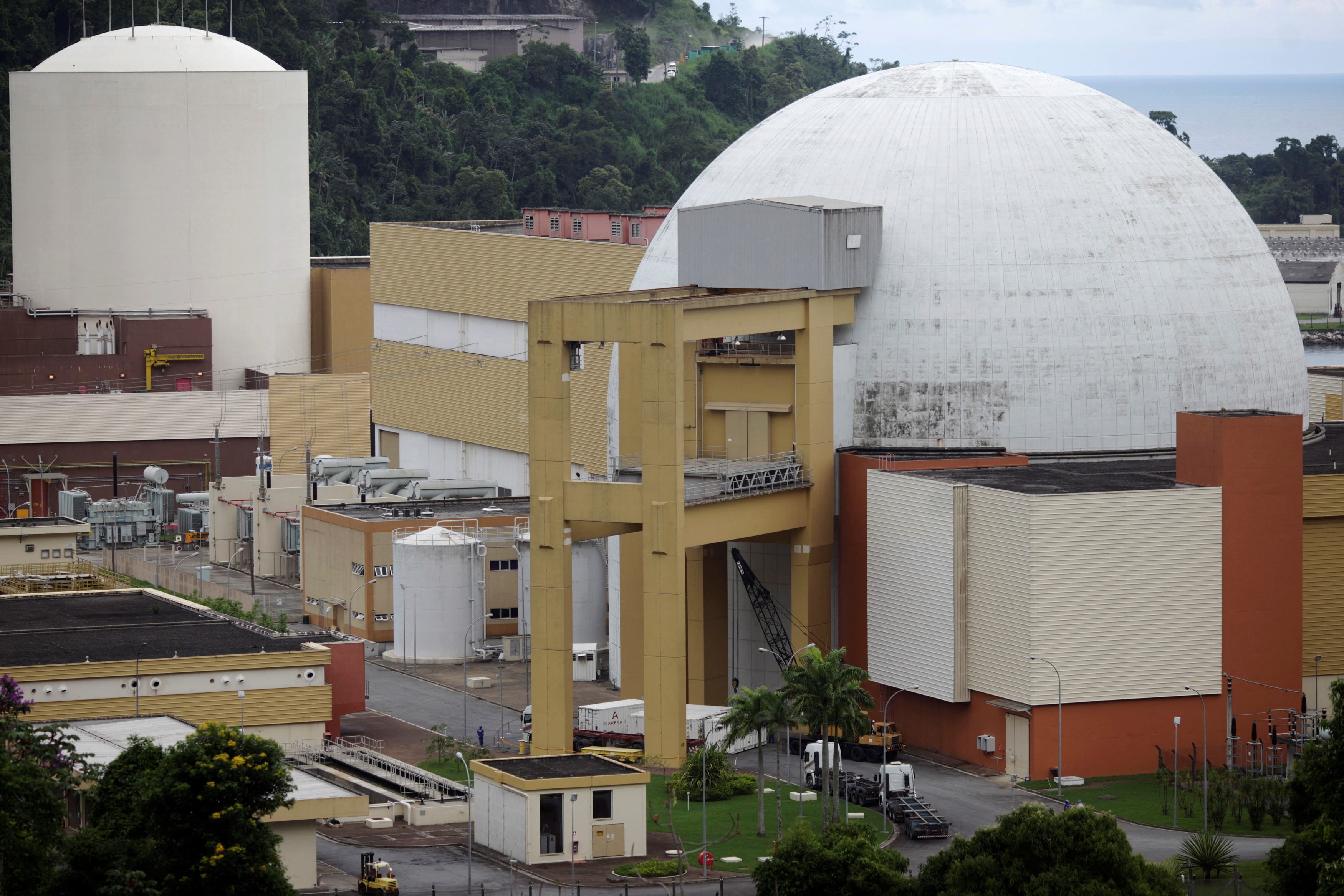

一览巴西安格拉杜斯雷斯核电综合体,位于距离里约热内卢240公里(150英里)的安格拉杜斯雷斯,摄于2011年3月14日。路透社/里卡多·莫拉斯/档案照片巴西利亚,2月18日(路透社)- 巴西政府在是否完成其第三座核电站的建设上存在分歧,该核电站经过40年的断断续续的建设,国家经济团队推动放弃该项目,两位知情人士告诉路透社。
关于该电站的最终决定,名为安格拉3号,归国家能源政策委员会(CNPE)决定,该委员会在周二再次推迟了对此事的决定,此前在去年底又一次延迟。
根据矿业和能源部长亚历山德雷·西尔维拉的说法,该问题预计将在下次CNPE会议上讨论,但尚未确定日期。
该电站位于安格拉杜斯雷斯的沿海小镇,建设始于1980年代,但由于资金短缺和2015年的腐败调查而多次停工。2022年复兴该项目的尝试未能成功。
这一辩论发生在总统路易斯·伊纳西奥·卢拉·达·席尔瓦旨在将拉丁美洲最大经济体定位为绿色投资中心之际。近年来,多个国家在应对对气候友好型电力需求增加的背景下重新考虑核能。
一些人认为,支持核能削弱了巴西在风能、太阳能和水电等可再生能源方面的自然优势。但许多专家认为,核能是热能的良好替代方案,热能更昂贵且污染严重,但在干旱期间常常依赖。两者的成本相似。
“这是一场艰难的战斗,”一位经济团队的消息人士在讨论的私密性条件下表示。“反对的主要论点是缺乏资金。谁会削减预算来为此腾出空间?”
能源部长西尔维拉是该项目的主要支持者。
“我们必须完成它,”他在11月表示,称安格拉3号为“陵墓”。
财政部和规划部拒绝发表评论。
高成本
国家开发银行BNDES的一项研究估计,完成该工厂将需要230亿雷亚尔(40亿美元),这还不包括已经花费的120亿雷亚尔。
负责该项目的国有公司Eletronuclear表示,建设还需要五年的时间,以及招标和现场动员的时间。
另外,BNDES估计,取消该项目将产生210亿雷亚尔的成本,包括合同终止和取消补贴融资的罚款。
但一位消息人士表示,财政部已经模拟了总成本可能达到300亿雷亚尔的情景,并警告说,该工厂的电力可能会推高电费。
Eletronuclear总裁劳尔·利库尔戈·莱特是该工厂的倡导者,他告诉路透社,他的团队计划从市场上筹集大部分所需资金。
“最糟糕的基础设施项目是停滞不前的项目,”他说,并指出维护未完成的安格拉3号工地每年花费超过10亿雷亚尔。
($1 = 5.7104雷亚尔)
