日本东京电力公司因全球最大核电站重启延迟风险而股价下跌——彭博社
Will Wade

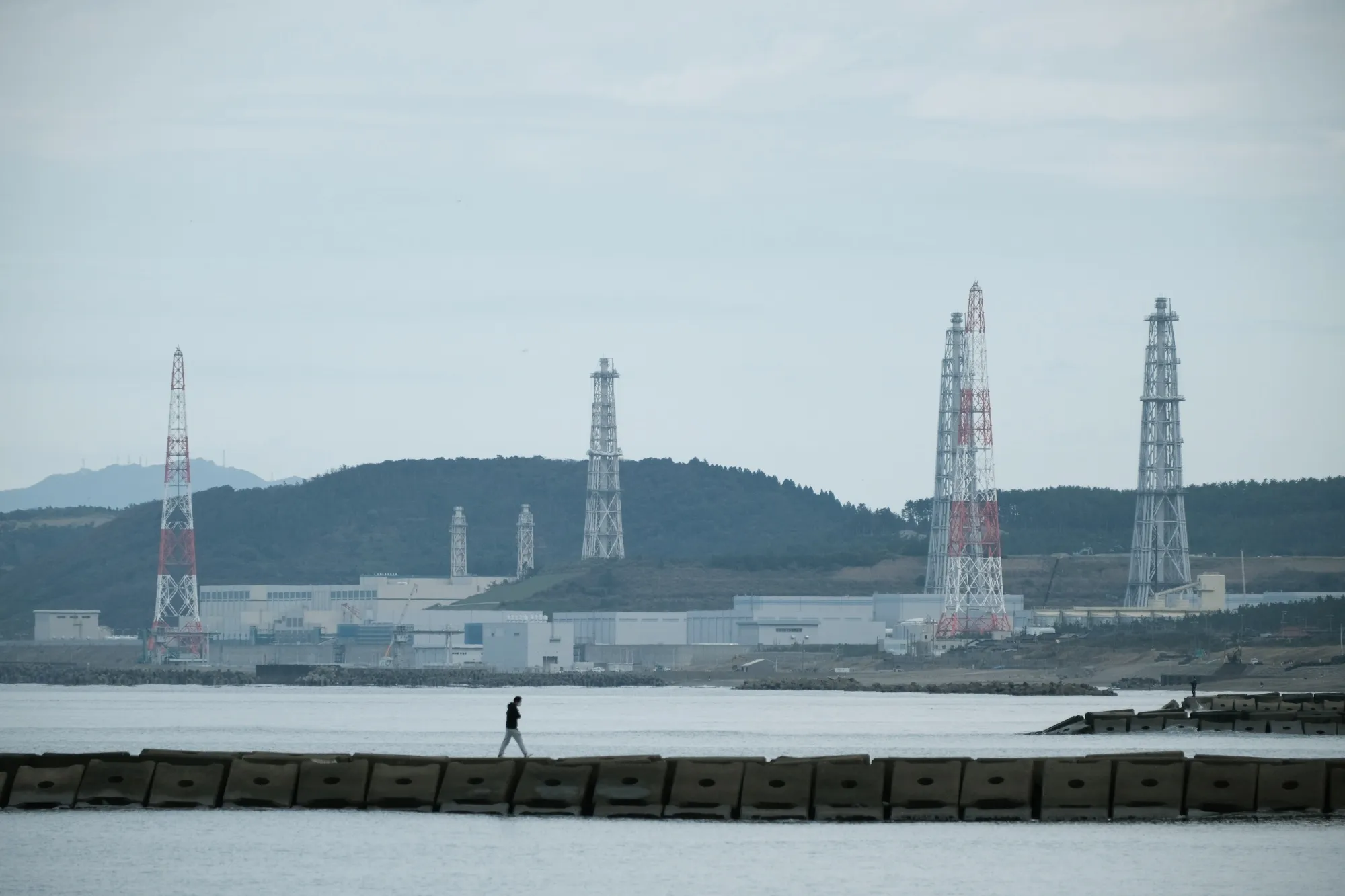

新潟县柏崎刈羽核电站。摄影师:郡山宗一郎/彭博社东京电力公司股价创近五个月最大跌幅,此前该公司表示将推迟反应堆升级计划,可能导致重启全球最大核电站的计划延后。
该公司将把柏崎刈羽核电站7号机组重启所需的防恐设施建设推迟至2029年8月。东电原计划于下月完成该项目。
股价暴跌5.6%至371日元(2.49美元),创去年9月30日以来最大单日跌幅。福岛核事故后的安全准则要求运营商必须为反应堆建造独立应急设施,包括备用电源和供水泵,以应对劫机撞击等恐袭事件。
延伸阅读:日本最大核电站重启面临最后障碍
为东京供电的东电去年已向反应堆装载燃料,并表示在获得东京以北新潟县地方政府最终批准后一个月内即可发电。柏崎刈羽拥有七台机组,是全球最大核电站,但自2012年初福岛第一核电站事故后一直处于全面停运状态。
东京电力公司还表示,该设施6号机组的安全施工完成时间从2026年9月推迟至2031年9月。据日本放送协会援引未具名消息来源报道,工期延后的部分原因是建筑工人短缺。
