EDF获得批准启动法国长期延迟的核电站 - 彭博社
Francois De Beaupuy

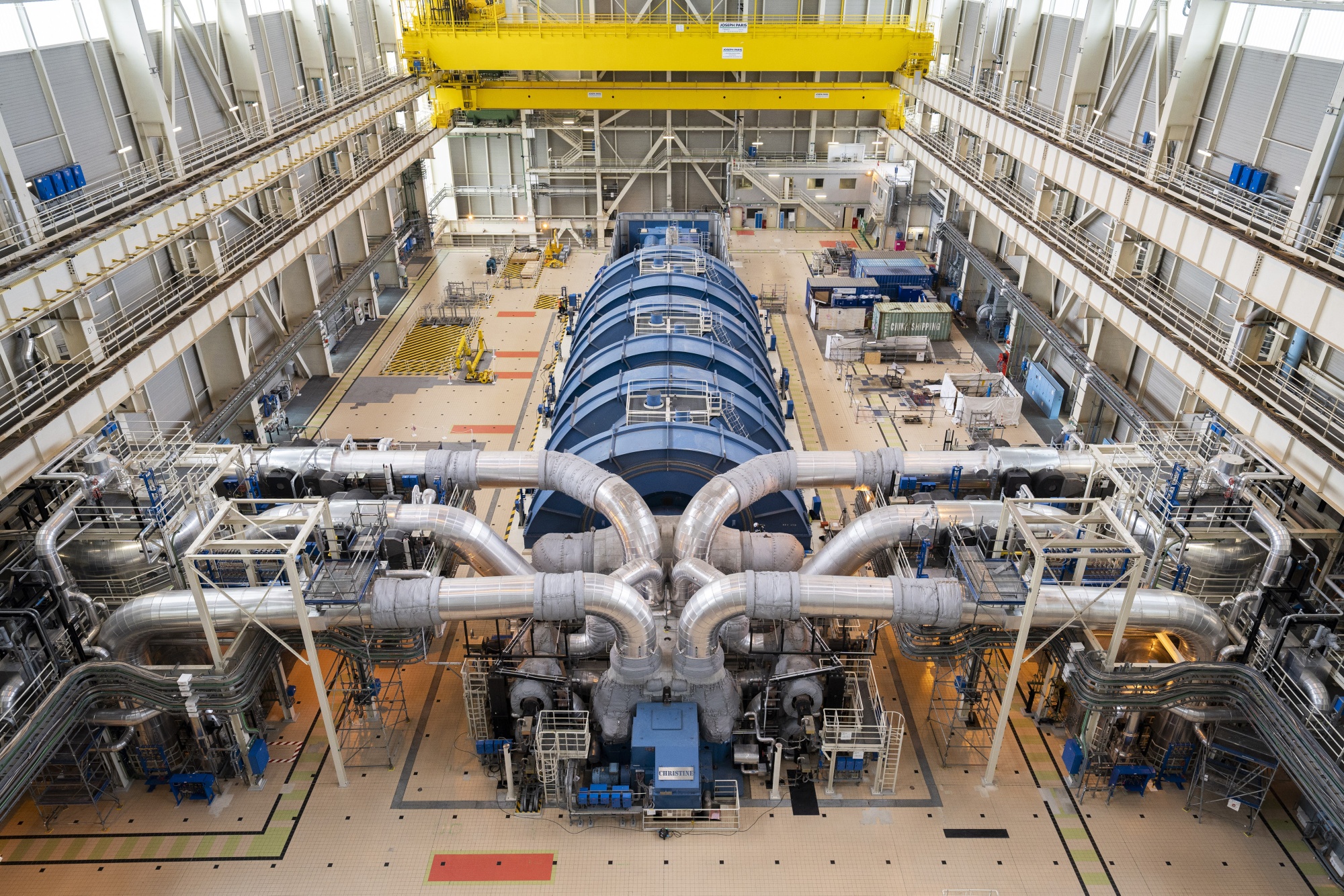

法国弗拉芒维尔的弗拉芒维尔3号核反应堆的发电机房,由法国电力公司运营。
摄影师:内森·莱恩/彭博社法国电力公司获得监管机构批准,启动其新的核反应堆,时间比计划晚了12年,因为该公司面临从混凝土强度不足到管道焊接缺陷等建设问题。
位于法国西北部的弗拉芒维尔3号核电站的调试绿灯允许EDF在反应堆中装载燃料,进行试验,然后开始运营,核安全监管局在一份声明中表示。监管机构补充说,在试验阶段达到关键里程碑时,将需要进一步的批准。
彭博社绿色未来的电网需要能够承载更多电力的电缆四个世纪以来最热的海洋对大堡礁构成威胁中国的“核旅游”向公众开放原子分裂工厂香港的清洁能源未来将主要依赖核能一旦连接到电网,这座1.6千兆瓦的欧洲压水反应堆将加入EDF在法国的56座反应堆,这些反应堆去年约占该国电力生产的三分之二。
阅读更多:法国在核能复苏中重新成为电力出口国
该工厂的启动是在一系列失误之后进行的,这些失误削弱了这一旗舰项目,并损害了公用事业的财务状况,该公用事业去年重新回归完全由政府拥有。自2007年开始建设以来,该项目的预算——不包括融资成本——已增加到132亿欧元(142亿美元),是原来的四倍。
公用事业仍需在第一次加油停机期间更换反应堆容器盖,安全监管机构还将设定更换其他设备和组件的截止日期。
这场持续多年的故事让人对法国核工业按时建造反应堆的能力产生了持久的怀疑——这是一个关键问题,因为它准备启动六座工厂的建设在法国。
EDF在英国建设的两个类似反应堆也遭遇了反复延误和成本超支,复杂化了英国政府为建设另一对EPR筹集资金的努力。
在过去十年中,EDF及其当地合作伙伴在中国建造了两个类似的单位,延误有限。第一座EPR去年在芬兰启动,比最初计划晚了14年。
