气候变化:太阳能革命在等待中逐渐消失 - 彭博社
Mark Gongloff

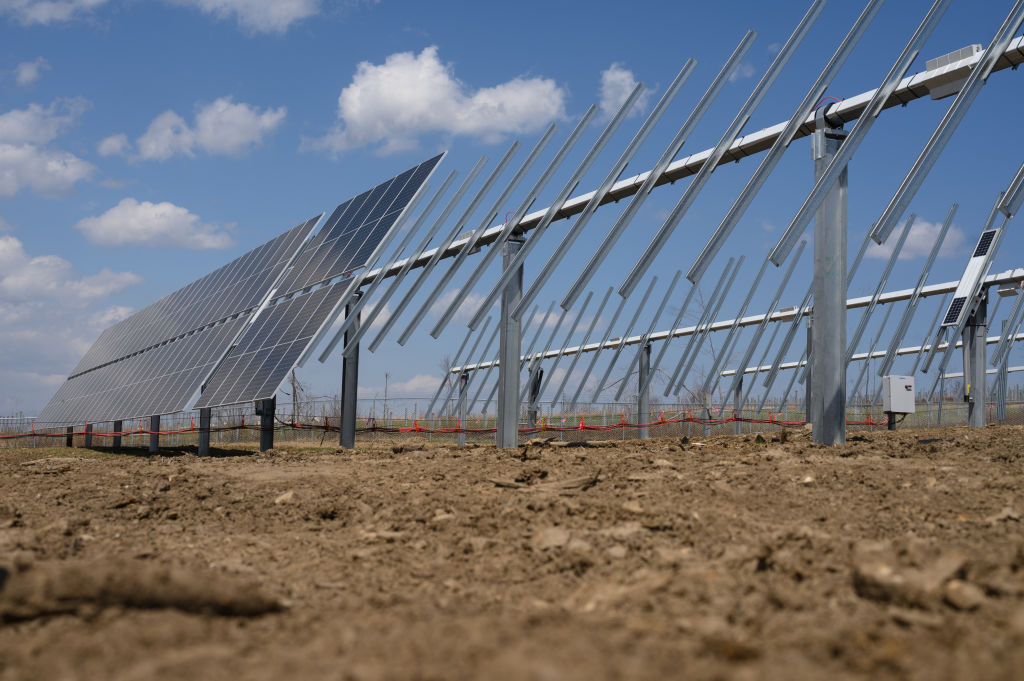

在宾夕法尼亚州波蒂奇正在建设的太阳能农场现场,用于支撑太阳能电池板的支架系统。新可再生能源项目等待电网连接的长时间等待正在减缓向清洁能源的过渡。
摄影师:彭博社/彭博社有一句关于缺少一枚马蹄钉可能导致一匹马、然后是骑手、然后是军队、然后是王国毁灭的古老谚语。就美国向可再生能源过渡而言,可以看到一个可靠的电力连接就像是缺失的马蹄钉,而一个宜居的气候就像是注定要毁灭的王国。
去年,等待电网运营商批准的可再生能源项目的积压已经变得更加庞大,部分是由于2022年通胀削减法案的推动,该法案旨在使美国经济摆脱对破坏气候的化石燃料的依赖。在这个问题得到解决之前,这一困局将成为乔·拜登总统在2035年前使美国电力部门脱碳和在2050年前使美国温室气体排放量为零的目标的障碍。这可能使避免地球过热的最严重影响变得更加困难。
彭博社观点特朗普的混乱选举计划找到了赞助商路德维希·冯·米塞斯是拉丁美洲领先的经济学家加密货币可以在国会的一点帮助下成为专业还记得“没有替代方案”吗?现在有了新能源发电和储能项目的排队队列去年增长了29%,达到了近2.6太瓦(Tw)的容量,上周劳伦斯伯克利国家实验室报告称。这几乎是12,000个能源项目,理论上产生的电力大约是目前供应给全国学校、医院、游戏设备和Taco Bells的两倍。自2020年以来,等待名单已经翻了一番多,主要是由于拟议的太阳能、风能和电池项目,这三者共占排队队列的95%。事实上,通过IRA的通过后,超过1.2太瓦的电力容量加入了排队队列,而IRA提供了可口的激励措施,用于发电可再生能源。
电力超载
寻求连接到电网的美国能源发电和储能容量数量激增,主要受到太阳能、风能和电池项目的推动。
来源:劳伦斯伯克利国家实验室
新能源项目连接到电网的等待时间也在不断延长,自千禧年之交以来几乎翻了一番,达到了近五年。任何希望快速过渡远离加热地球的化石燃料的人,可能需要重新思考他们对“快速”的定义,尽管拜登政府上周宣布已经超过了其目标,即到2025年在公共土地上允许25吉瓦的清洁能源。没有连接到电网,任何可再生能源项目都可能成为一件艺术装置。
好消息是,等待连接的1.4兆瓦太阳能和风能足以取代该国所有现有的发电能力。坏消息是,排队中大约五分之一的项目最终都无法投入运营。一些开发商在等待多年后,当投资回报率发生变化时就会放弃。投机者只是为了占据一个位置而提交请求,根本没有生产一颗电子的意图。他们希望通过将排队位置转让给愿意完成项目的开发商来获利,经历了确保土地和进行早期可行性研究的初步工作后。
问题的复杂性在于,这些项目与其他项目共享电网,这意味着当一个项目退出队列时,会给邻近项目带来问题,这些项目基本上必须重新开始,进行新的研究以反映电网的变化。伯克利实验室指出,开发商在批准过程中越来越晚地退出队列,使同行们的生活变得更加沮丧。即使完成了连接批准马拉松的项目也可能面临更多延迟,原因是供应链问题、政治反弹、融资问题等等。
联邦能源监管委员会去年尝试通过新规则和处罚来解决积压问题,推动运营商更高效地批准项目,开发商只提交真正的连接请求。这最终会有所帮助,但该国的电网被划分为一系列运营商和监管机构,每个都有自己的做事方式。他们可能需要数年时间来进行调整。总部位于宾夕法尼亚州的PJM互联公司,负责覆盖13个州和哥伦比亚特区的电网运营,已经将新的连接请求推迟到2026年,以解决积压问题。
我们可以做更多来推动这个过程。德克萨斯州,在可再生能源开发方面是全国领先者,尽管其政客们尽了最大努力,但提供了一些线索,可以帮助解释为什么其连接队列相对较短。
约书亚·罗兹,一位专注于电网的德克萨斯大学研究科学家,参与了一个名为尊重大本德的最近项目,该项目调查了德克萨斯西南部的大本德地区,以找到最适合可再生能源的地方。罗兹在一次采访中说:“我们做了大量工作,以表明,‘这些地区不适合可再生能源项目,因为它们对生物多样性或人类有很大影响,但这些其他地区却较少有争议。’”“我们几乎为这些事情获得了预批准。”
这样的调查,由非政府组织或其他利益相关方进行,可以让全国各地的开发商和电网运营商的生活变得更加轻松。雇佣更多人进行电网研究,以加快连接过程的这一部分,也可能有助于解决问题。
罗兹还建议建立类似战略石油储备的东西,但用于储存现代化和维护电网所需的设备 —— 当然要使用美国制造的设备。所有这些只是可能解决这一复杂问题的冰山一角。但我们每节省的一秒钟都是至关重要的。
