英国欣克利角核电站停止获得中国广核集团的资金支持 - 彭博社
Francois De Beaupuy

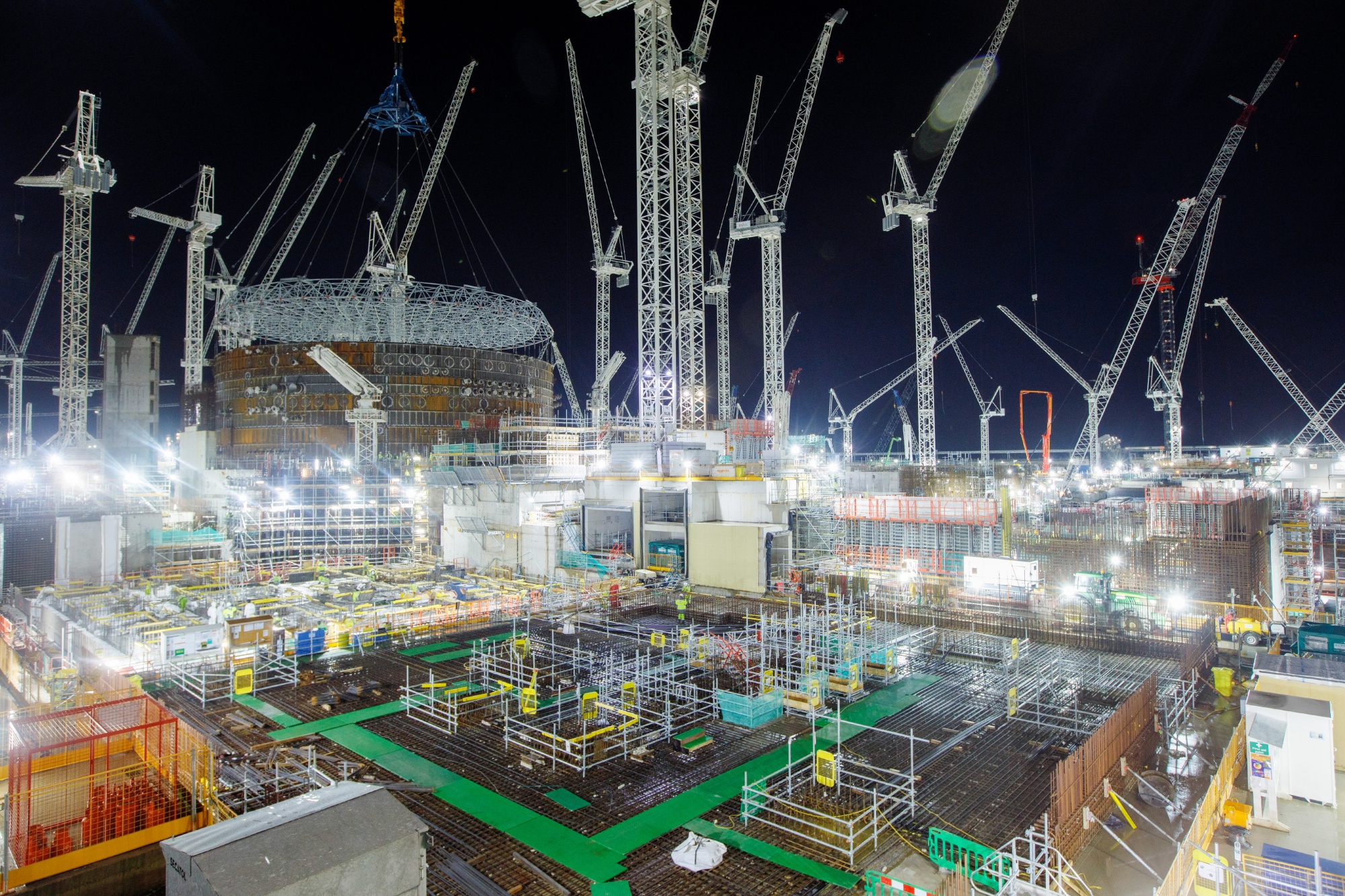

英国布里奇沃特的欣克利角C核电站建设工地。
摄影师:Hollie Adams/Bloomberg中国广核集团已经停止为英国的欣克利角C核电站提供资金,这是伦敦和北京之间紧张关系的新迹象。
据知情人士透露,广核集团在最近几个月中跳过了几期付款。这意味着正在与广核合作建设这座价值327亿英镑(410亿美元)的核电站的法国电力公司可能不得不独自承担建设费用,这些知情人士称,他们不愿透露身份以讨论私人信息。
此前,英国政府在去年出于国家安全考虑接管了广核在Sizewell的一项类似核项目的股份。当时,政府并未排除干预其他中国参与能源供应的案例。广核在英格兰东南部建设另一座核电站的计划也搁浅了。
2020年的欣克利角C核电站建设工地。来源:Bloomberg一些知情人士表示,目前尚不清楚欣克利角C核电站资金暂停是暂时的还是最终的,他们补充说,无论如何项目都将继续进行。法国电力公司的代表拒绝置评,广核未回应置评请求。
EDF已经警告说,中国广核有可能在成本超支达到合同规定的停止付款的阈值时停止资助,这一概率“很高”。这一举措可能使这家法国国有公用事业公司在应对高债务和国内市场投资需求激增之际,额外支出数十亿欧元。
除非EDF为欣克利角C找到其他投资者(这是一个为大约600万户家庭提供电力的发电站),否则法国集团在该项目中的66.5%股份将逐渐增加,而中国广核的33.5%股份将减少。
据一位知情人士称,如果英国政府愿意帮助资助该项目,EDF将考虑降低出售该电厂电力的价格,这是一种所谓的差额合同。
英国政府一位发言人在回应彭博社的询问时表示,欣克利角C是一项商业合同,英国政府在其中不参与融资或运营。该项目的前期融资是股东的事情,该人士表示。
| 阅读更多: |
|---|
| 韩国谈判支持英国陷入困境的核能行业EDF认为英国新的欣克利角核电厂延迟风险更高法国将在2026年底前决定再建八座核反应堆 |
寻找新的支持者可能是具有挑战性的。去年,尽管建设已经过了一半,但其估算成本已经比2016年签订合同时设想的180亿英镑增加了80%。
EDF最初计划在2025年完成,但已表示首座反应堆的预计2027年启动日期可能会因持续存在的建设挑战和新冠疫情造成的延迟而推迟15个月。
为了控制未来的支出,EDF表示,只有在能够吸引其他投资者并将自己的股份削减到20%时,才会在明年做出对Sizewell核电站的最终投资决定。
首席执行官Luc Remont估计,EDF未来的年度投资需求将从2022年的164亿欧元激增至250亿欧元(270亿美元)。该公用事业公司计划在法国建造至少六座新的反应堆。它还在增加支出,以维护其老化的发电设施,并升级电网以容纳更多可再生能源。
EDF首席执行官和法国当局表示,公司将需要政府支持来为法国的新核电站提供资金支持。
