EDF的欣克利核电站将错过今年的关键截止日期 - 彭博社
Rachel Morison

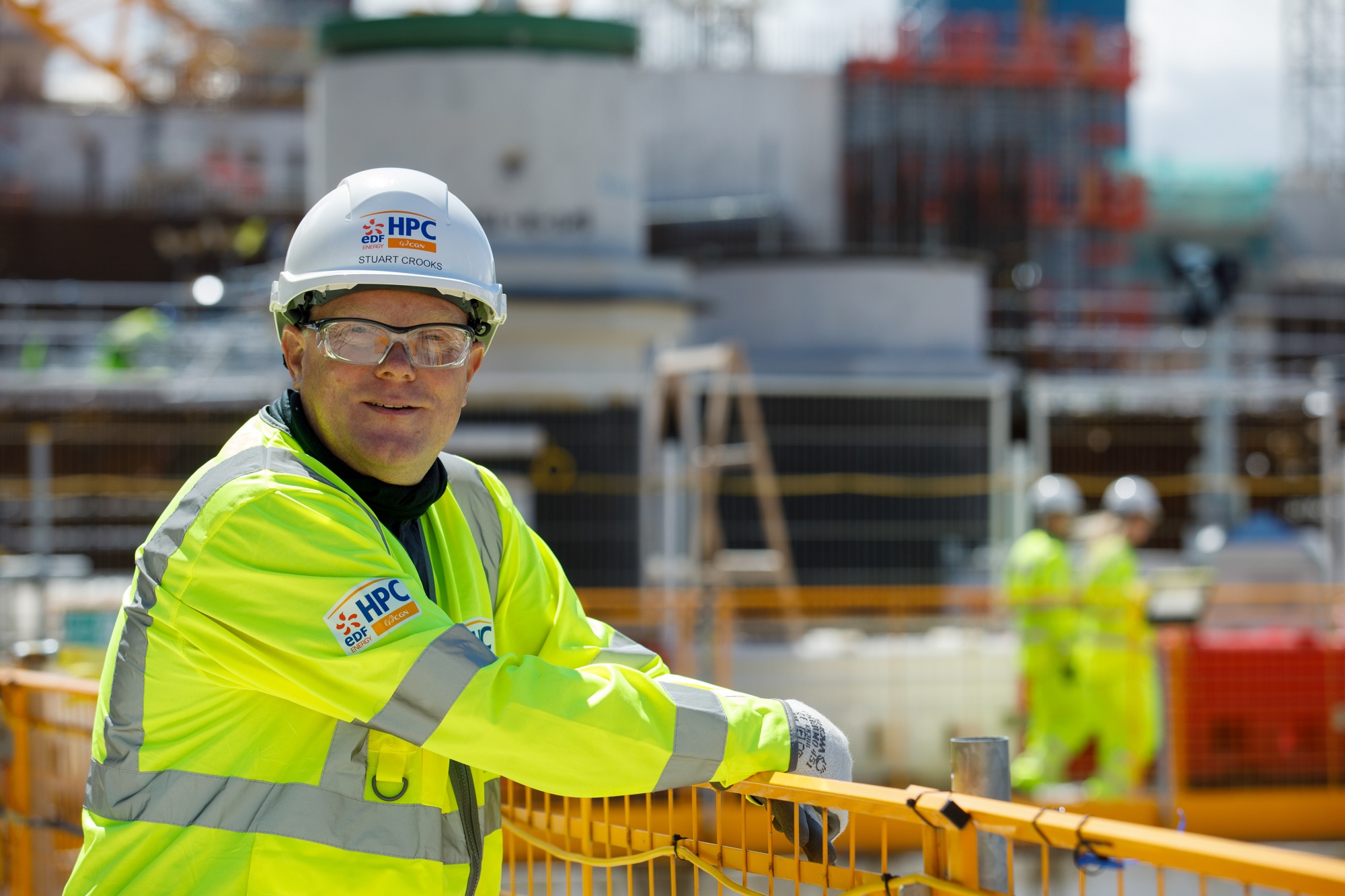

斯图尔特·克鲁克斯摄影师:卢克·麦克格雷戈/彭博社法国电力公司表示,由于新冠疫情影响了现场工作并打击了供应链,亨克利角C核电站面临延误。
英国最大、最先进的基础设施项目今年将错过三个关键里程碑,其中一个至关重要——这可能会影响2025年的完工截止日期。法国电力公司计划在2021年底之前弥补时间,但第二波新冠疫情和封锁的威胁可能会导致更多长期的延误。
英国政府将核能置于其吸引数十亿英镑投资新电厂和创造数千个就业机会的努力核心,但不断上升的成本、延误以及更便宜的可再生能源已削弱了对这一技术的热情。
彭博社绿色飓风厄尔尼诺以1级风暴登陆百慕大澳大利亚基金巨头支持阿尔巴尼斯的绿色计划,SM<H报道非洲的主权债务超过1万亿美元,联合国机构称热量是否导致树枝掉落?科学家们不确定“我们已经吸收了很多工厂延误,但我们的计划中有一些余地可以做到这一点,”亨克利角C的总经理斯图尔特·克鲁克斯在英格兰西南部的现场采访中表示。法国电力公司仍然预计亨克利将按时完工。
核电项目复杂,通常成本更高,完成时间比预期更长。亨克利角C已经超出了最初预算,预计成本高达225亿英镑(292亿美元)。一旦完成,它将为超过六百万个家庭提供电力。
法国公用事业公司正在假设病毒将在年底前减弱,因此供应链和欣克利的工作可以恢复正常。
目前现场大约有4500名员工,覆盖的面积相当于245个足球场。最初的计划是将工人数增加到约6000人,但这取决于社交距离规则持续多久。
工厂延误
由于疫情,供应EDF项目的工厂平均仍仅以50%的产能运作,但正在缓慢增加产量,克鲁克斯表示。在预制车间,巨大的钢环正在焊接在一起,以制作反应堆建筑的金属衬里,工作进度已经落后。
在封锁期间,从法国运送钢材的过程中出现了延误。EDF不得不派遣工人跨越海峡亲自取材,他们仍在等待来自西班牙的金属板到达。

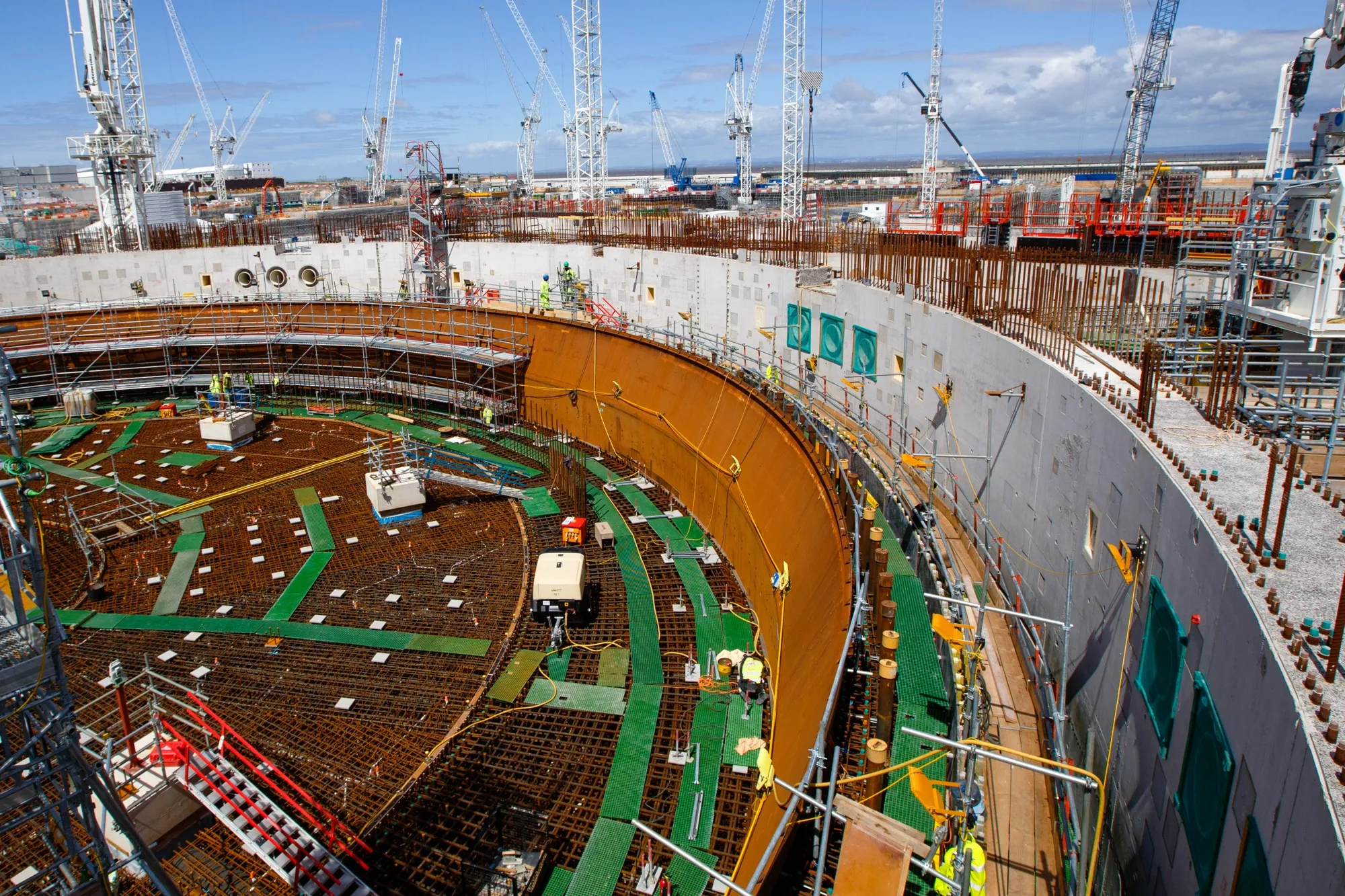

承包商在英国布里奇沃特附近的欣克利角C核电站建设项目的反应堆单元一内部工作,时间为7月28日。
摄影师:卢克·麦克格雷戈/彭博社
第一块钢衬里将在九月份完成,第二块将在年底前完成。这个巨大的预制结构将由“巨型卡尔” -- 世界上最大的 起重机整体吊起。
克鲁克斯和他的团队不得不调整和改变他们原计划的任务顺序,如果出现第二波冠状病毒疫情,日程中几乎没有剩余的空间。
“我们相信我们遵循了每一项政府指导方针,并将始终如此,”克鲁克斯说。在有疫苗之前,“我们将面临无法控制的指令风险,我们会尽力反应和管理。”
| 里程碑 |
|---|
| * EDF为2020年设定了20个里程碑,其中17个有望在年底前完成 * 看起来可能会错过的三个是: + 单位一电气建筑的混凝土基础完成 + 反应堆建筑的工程设计完成 + 单位1的两次混凝土浇筑 |
