风力发电机工厂在病毒封锁中苦苦挣扎以获取零部件 - 彭博社
William Wilkes, Brian Parkin, Jeremy Hodges
摄影师:Kiyoshi Ota/Bloomberg风力涡轮机制造商发现,获取建造机器所需的零部件变得越来越困难,这阻碍了全球向可再生能源转型的进程,而科学家们正是此时表示这一进程需要加速。包括维斯塔斯风能系统公司和西门子歌美飒可再生能源公司在内的制造商正在应对因新冠病毒在全球传播而导致的工厂停工和供应商中断。主要港口、机场和边境口岸的延误使得包括钢材和从涡轮叶片到滚珠轴承的原材料交付受阻。这将妨碍今年和明年风电场的完工。
彭博社绿色致命的海伦飓风洪水为何在登陆前几天就开始了海伦造成21人死亡,释放洪水并切断数百万人的电力欧盟旨在阻止中国氢能技术以增强韧性美国最大的液化天然气出口商希望定义排放规则这对到本世纪中叶将温室气体排放减少到接近零的努力也是一次打击,国际可再生能源机构表示,这一截止日期需要迅速部署风能和太阳能技术。
“这些延误很重要,”英格兰北部纽卡斯尔大学能源系统教授菲尔·泰勒说。“我们需要尽早在脱碳方面取得重大进展,以尽可能降低过渡期间的总排放。”
减缓速度
全球风力涡轮机安装将在今年因病毒担忧而放缓
来源:彭博新能源财经
根据位于阿布扎比的国际可再生能源机构,为了实现雄心勃勃的目标,例如欧盟计划到2050年实现净零排放,风能必须产生约6000吉瓦的电力——是当前水平的10倍以上。否则就只能祈祷在阳光无法照射的阴云密布的地方,能够突破目前尚无法大规模应用的碳捕获技术。
建造风力涡轮机——从小型后院模型到与纽约克莱斯勒大厦一样巨大的发电单元——依赖于复杂的原材料和组件供应商网络。根据美国能源部的说法,典型公用事业规模的风力涡轮机由约8000个部件组成,包括转子叶片、轴承、齿轮箱、控制系统和发电机。供应链通常跨越多个大陆,包括从亚洲运来的稀土元素和来自欧洲的高科技组件。
绿色转型
欧盟在实现2020年目标后可能会瞄准更雄心勃勃的二氧化碳减排目标
为了减缓冠状病毒在全球主要工业强国的传播而实施的封锁措施正在影响这些复杂的供应链,随着病毒在各国之间传播,干扰情况愈发严重,迫使各国政府采取行动。
“供应链的每个部分都受到了影响,”位于华盛顿的美国风能协会研究副总裁约翰·亨斯利表示。“西班牙、印度和中国的供应减少影响了美国的组件可用性。我们还看到建筑和开发活动的放缓。”
他估计,由于病毒封锁造成的交付延迟使得多达25吉瓦的美国风电项目面临风险。“重大延误可能会造成经济损失,”亨斯利在周四的电话会议上说道。
在一波停工中:美国涡轮叶片制造商TPI Composites Inc.上周表示,其在土耳其伊兹密尔的工厂生产削减了50%。它在印度仅以骨干员工运作,两国都对人员流动实施了限制。西班牙制造海上风电组件的Navantia表示,其工厂将在紧急状态解除之前保持关闭。
点击这里阅读BNEF关于Covid-19影响的更多信息。这些干扰以及其他类似情况正在影响最大的制造商。西门子歌美飒表示,它不得不关闭在西班牙和印度的工厂,并补充说,由于缺乏零部件,美国的生产也受到干扰。维斯塔斯表示,由于零部件短缺,其在印度和巴西的工厂关闭。这开始妨碍风电场的维护和运营,Vattenfall AB风能负责人古纳尔·格罗布勒在行业期刊Recharge news中表示。
通用电气公司在早期与中国的供应链出现了一些问题,并已努力控制这些问题,新能源部门首席执行官杰罗姆·佩克雷斯表示。
“我们正在密切关注Covid-19的情况,”佩克雷斯在3月4日的电话会议上说道。“我们继续积极恢复在中国的供应链。”
在中国,封锁加剧了帮助机器部件移动的滚珠轴承和用于涡轮叶片的巴尔萨木材的短缺,彭博新能源财经分析师Leo Wang表示。厄瓜多尔是全球90%巴尔萨木材的出口国,3月15日发布了禁止船只和飞机在其领土上降落的禁令,因为当局正在应对南美最致命的新冠病毒疫情之一。
由于疫情导致澳大利亚元暴跌,进口零部件的成本上升,咨询公司Rystad Energy表示,这让项目是否能在今年完成产生了疑问。澳大利亚元被视为风险情绪和中国经济前景的代理,这两者都因危机而受到抑制。
新冠疫情如何影响风能和太阳能

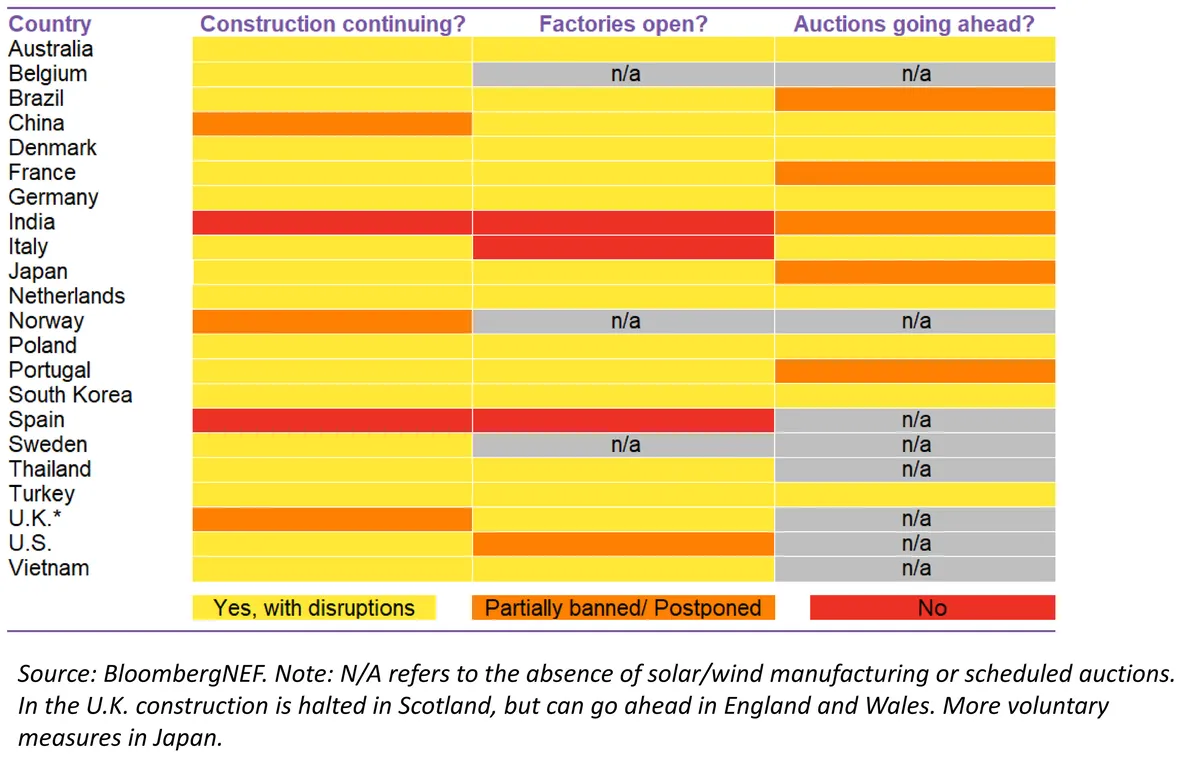

根据彭博新能源财经的说法,即使在大多数国家施工继续进行和工厂保持开放的情况下,大多数风能和太阳能项目也将面临延迟。虽然大多数政府并未强制关闭施工或工厂,但其他问题带来了挑战。由于旅行限制导致的劳动力短缺、许可证发放的延迟、融资困难以及其他供应链短缺正在拖延项目。此外,许多国家的拍卖已被推迟,之前轮次获胜者的投产截止日期也在延长。在运营方面,旅行限制使得团队难以到达现场。
来源:彭博新能源财经
在日本,开发商在向当地居民解释其项目时遇到了困难,这可能会延迟获得地方批准的过程,日本风能协会表示。
公司们正在努力保持生产运转。比利时的疏浚公司DEME——负责清理海床上的碎片以为涡轮基础铺路——将在项目部署前对员工进行为期两周的酒店船预隔离,这一举措旨在避免病毒在工人中传播导致的高昂停工费用。其他公司则在重新组织供应链和生产线,以增加社交距离,但警告这些措施会导致延误。风能行业的高管们希望在明年限制解除时能够弥补一些损失,并呼吁政府减轻税收和监管负担以帮助这一进程。苏格兰政府已将风能项目的规划许可延长六个月,以帮助开发商应对延误。但这些举措不足以减缓2020年的风能建设。彭博新能源财经原本预计今年的安装量将增长24%,现在预计将更温和地增长9%。
“在2021年无法弥补风能安装的损失,”风能欧洲的发言人表示。
